湾塘水电站二期工程顺利通过机组启动验收
2024-06-20 08:02:12          来源: 龙山县湘源电力有限公司 | 编辑:朱柯源 | 作者:李琴 瞿绍锦          浏览量:2725

龙山县融媒体中心6月20日讯(通讯员  李琴 瞿绍锦)6月18日,湾塘水电站二期工程机组启动验收会议在县湘源电力有限公司召开。州县水利局、国网龙山供电公司、县湘源电力有限公司以及项目法人湖南湾塘水电站开发建设有限公司、设计、监理、施工、运行、设备厂家等单位代表与专家组参加会议。

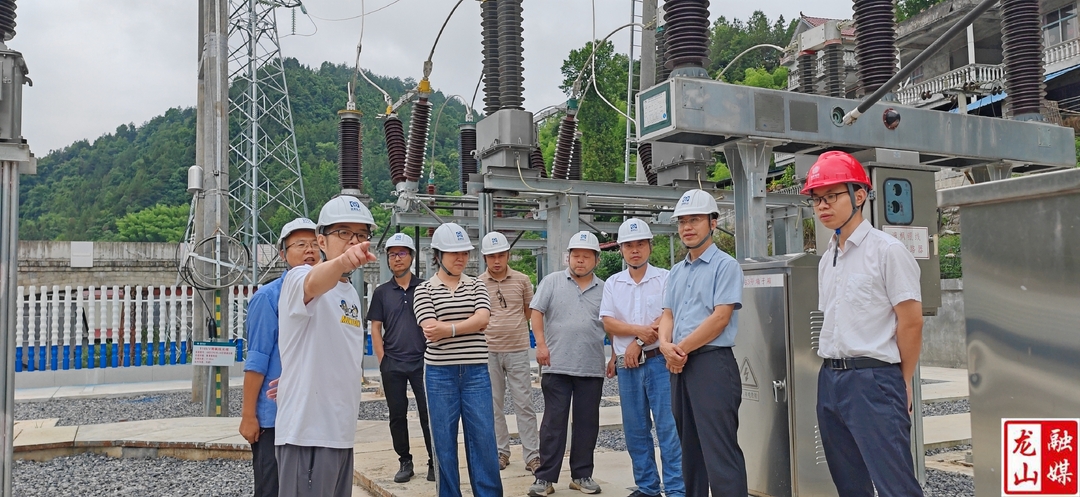

验收委员会成员首先来到湾塘二期水电站实地查看施工内容和设备安装及运行情况,认真听取相关工作报告,查阅验收资料,就机组启动验收相关事宜进行了充分讨论,在肯定工程质量的同时,也为各参建单位的后续工作提出了宝贵意见,并形成最终验收意见。委员会一致认为,湾塘水电站二期工程已按湘西自治州水利局批准的初步设计要求完成各项目,机组已于2024年4月20日至23日完成72小时连续试运行,水轮发电机组经2个月的运行检验,机组出力良好,工程质量合格,技术文件资料齐全,同意湾塘水电站二期工程通过机组启动验收。

据了解,湾塘水电站二期工程属国家小水电扶贫项目,装机容量10兆瓦,工程投资6500余万元。其中,中央预算内投资3000万元。工程于2020年3月开工,2024年4月20日实现并网发电。此次机组启动验收的顺利通过,标志着湾塘水电站二期工程机组即将正式投产发电,为下一步竣工验收奠定了基础。
